采购流程标准动作怎么定?询价→下单→收货→对账(附自检清单)

admin 2026-07-10 09:03 15 阅读
采购流程标准动作怎么定?询价→下单→收货→对账(附自检清单)

系列第 16 篇 · 业务流程

老韩的「采购暗流」

老韩在西安做酒水批发,年营业额 1500 万。

去年他做了一件事——让会计悄悄统计采购员小刘过去 12 个月的采购明细

结果出来三件事让他凉了半截:

  1. 23 笔采购里有 17 笔只问了一家供应商——没比价
  2. 每月给某个固定供应商的订单占总采购 62%——单家依赖度过高
  3. 抽查 10 笔验收记录,6 笔都是"收到即签字"——没数、没验质、没记差异

老韩追问下去,小刘也没贪——他只是没有标准流程

  • 询价靠"打电话给最熟那家"
  • 验收靠"翻看一眼"
  • 对账靠"月底集中报"

老韩当晚算了算:这种"自由式"采购,一年至少让他多花了 30 多万

这一篇,我们就把"采购流程"——这件老板最容易当甩手掌柜、出事时最致命的事——一步步拆开,讲清楚什么叫"标准动作"。

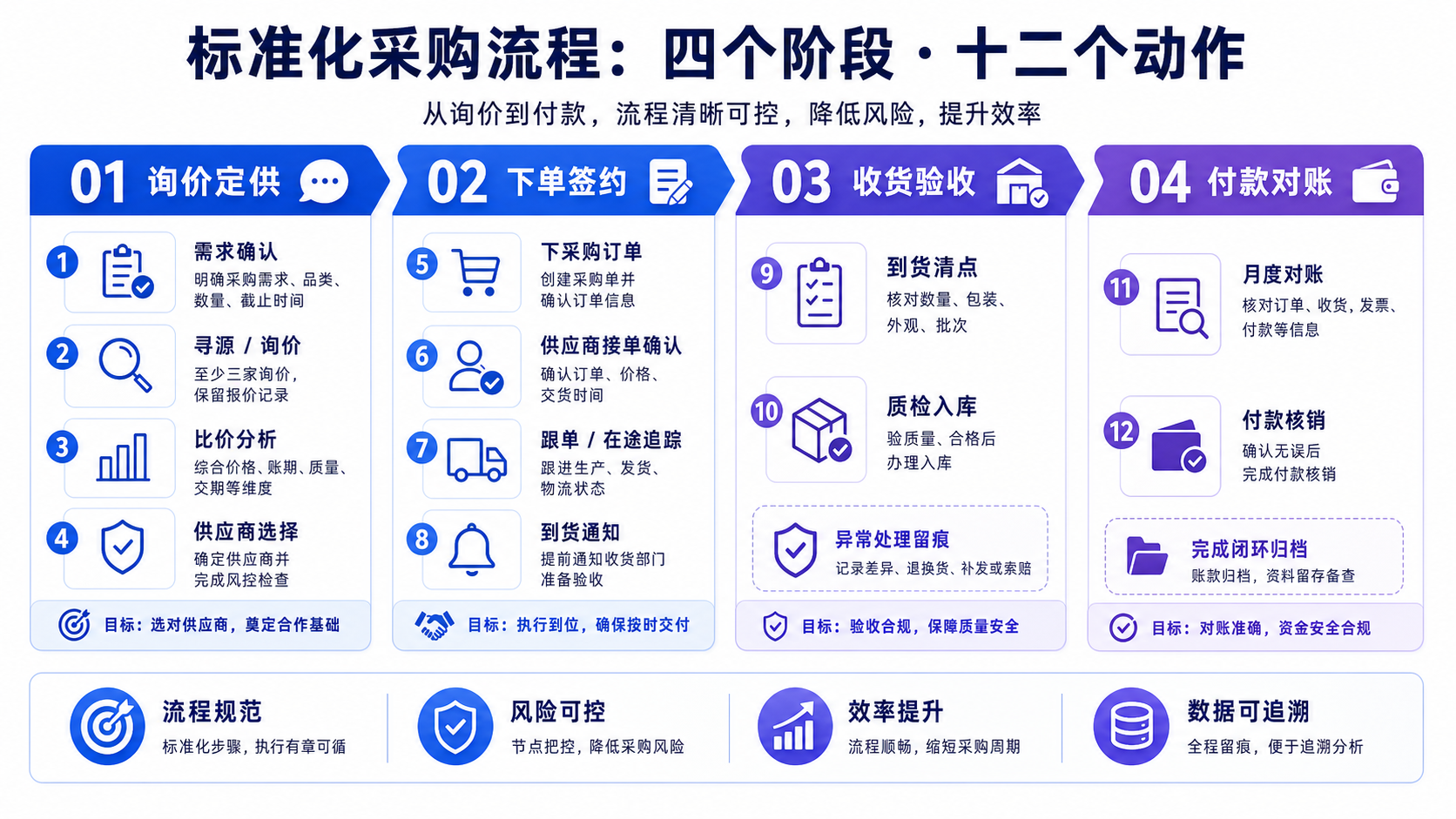

采购全流程:四大阶段、十二个动作



阶段一:询价定供        阶段二:下单签约
  1. 需求确认             5. 下采购订单
  2. 寻源 / 询价          6. 供应商接单确认
  3. 比价分析             7. 跟单 / 在途追踪
  4. 供应商选择           8. 到货通知

阶段三:收货验收        阶段四:付款对账
  9. 到货清点              11. 月度对账
  10. 质检入库            12. 付款核销

下面挨个讲。


阶段一:询价定供

动作 1:需求确认

很多老板的采购是这么开始的: "快没货了 → 赶紧下单 → 凭感觉买多少"—— 完全没经过严肃的需求测算。

正确做法:每次采购前必须明确三件事——

要素 怎么定
品类 / SKU 系统拉出"低于最低库存"的商品清单
数量 根据安全库存 + 在途库存 + 销售预测算
截止时间 距离断货还有几天

系统层面,主流进销存都有「采购建议单」—— 自动列出"哪些 SKU 该补、补多少、什么时候到货"。

这一步省了 → 后面所有动作都失控

动作 2:寻源 / 询价

老韩犯的错就在这里:只问一家。

标准动作:至少 3 家询价——

  • 老供应商(1-2 家)
  • 备选供应商(1 家)
  • 偶尔加一家新的"探路"

为什么必须比价

  1. 价格随时间在动,不比就不知道行情
  2. 单家依赖太久,对方会涨价
  3. 万一老供应商出问题,没备份等死

系统里建「采购询价单」(参见第 15 篇)—— 留痕,未来可对比。

动作 3:比价分析

不是"谁报价低就选谁"——

完整比价应该看:

维度 权重参考
价格 35%
账期 20%
质量稳定性 20%
交货周期 10%
起订量灵活度 5%
历史合作信用 5%
售后能力 5%

举例:

  • A 厂报价 1300、月结、质量稳、5 天到 → 综合 92 分
  • B 厂报价 1250、现款现货、质量一般、3 天到 → 综合 78 分

单看价格 B 便宜 50 块,但综合下来 A 反而更划算。

系统里可以做一张「比价表」,把维度量化打分。

动作 4:供应商选择 + 风控

选完供应商,要做最后一道检查:

  • 新供应商:是否有营业执照、税票资质、参观工厂?
  • 老供应商:累计欠款是否过高、是否有合同?
  • 大额采购:是否经过老板审批?

很多店"小单凭采购员决定、大单老板审批"—— 但**"大"的标准要事先写在制度里**——不要"老板心情好就放过"。


阶段二:下单签约

动作 5:下采购订单

系统里生成「采购订单」——

必填字段:

  • 供应商
  • 商品 SKU + 数量
  • 单价 + 总价
  • 交货时间
  • 收货地址
  • 付款方式 + 账期
  • 质量要求 / 特殊条款

关键提示:采购订单必须打印 / 发邮件 / 微信发过去—— 留有书面记录,比口头电话约定可靠 10 倍。

动作 6:供应商接单确认

很多老板下完单就以为"完事了"——

实际上"对方接单"是另一回事

  • 工厂可能产能不够,要推迟
  • 报价可能搞错,要重新核
  • 物流可能不能按时

标准动作:24 小时内拿到供应商书面确认—— 微信回个"收到,按订单执行"也行。

动作 7:跟单 / 在途追踪

下完单不能"等天上掉货"—— 要主动跟。

阶段 跟什么
下单后 3 天 是否安排生产 / 备货
发货前 1 天 确认发车时间、物流公司、单号
在途中 物流状态(系统对接物流 API 最好)
预计到货前 1 天 通知仓库准备验收

系统里采购单状态应该实时更新: 已下单 → 已确认 → 备货中 → 已发货 → 在途 → 已到货

动作 8:到货通知

供应商发车 → 老板的仓库收到物流单号 → 仓库知道明天有 3 车货要来 → 提前安排卸货工人 + 验收员。

很多店的仓库前一天不知道明天有什么货来—— 临时调人、临时找空间、临时验收—— 全是被动

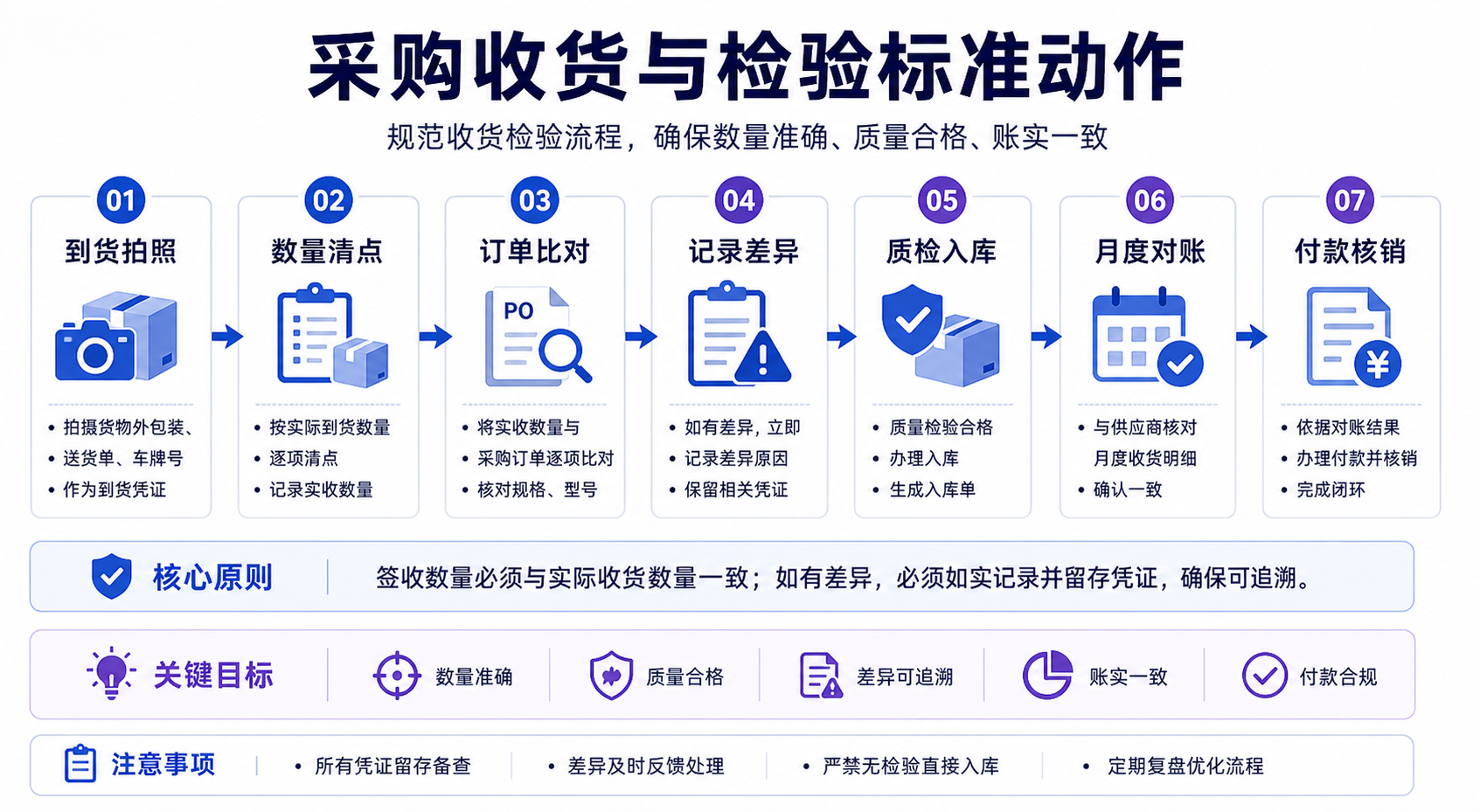

阶段三:收货验收

动作 9:到货清点

这是采购流程里最容易"放水"的一步—— 小刘的 6 笔"收到即签字"就是。

标准动作

  1. 货车到 → 拍照(车况、外包装、封条)
  2. 核对数量——按箱 / 件清点,一件不少
  3. 比对订单——SKU、规格、批次是否一致
  4. 记录差异——少几件、坏几件,立刻拍照
  5. 签收——只签实际到货数,永远不要签"应到 50 张"

动作 10:质检入库

数量对完,下一步是质量:

商品类型 质检方法
标品(电子、机械) 抽检 5-10%
食品 看保质期、外观、抽检口味
服装 抽检尺码、做工、面料
大件家具 检查外观、组装试装

质检不合格的处理

  • 立刻拍照 + 标记
  • 不入库 / 单独标记"待协商"
  • 联系供应商:补发 / 退货 / 折价

入库时生成「采购入库单」—— 按"实际合格数量"入库,不按"应到数量"。

节点小结:实收 ≠ 应到

很多小店的入库单写的是订单数量——

这是大错。

应到 50 张 + 实收 48 张 + 合格 47 张—— 入库的应该是 47,不是 50。

差异要在系统里挂着,等后续协商完成再清。


阶段四:付款对账

动作 11:月度对账

每个月初,跟每家供应商对一次账:

对账要素 怎么对
本月采购单数 + 金额 自己系统拉 vs 供应商发对账单
退货 / 折让金额 双方明细对清
已付款金额 看银行流水 vs 系统记录
期末应付余额 双方一致才算对完

理想流程

  • 月初 3 天内拿到供应商对账单
  • 5 天内核对完
  • 7 天内签字确认
  • 10 天内安排付款

动作 12:付款核销

按账期到期付款——

系统里生成「付款单」,关联到具体的入库单:

付款 61100 元
  - 核销 CG20240315-001 入库单 61100 元
应付余额:0

关键:付款必须指明核销哪一笔—— 否则月度报表里"应付总额"是错的。


配图 1:标准 vs 不标准对比



不标准的采购(小刘式)         标准化采购(系统式)
────────────────────────────  ────────────────────────────
缺货时口头让人下单            缺货前系统自动建议
找最熟的一家                  3 家比价
口头说要多少                  采购单写明 SKU/数量/价格
等货来                        在途追踪 + 提前预警
看一眼数数                    数量 + 质量双验收
全收签字                      差异记录、单独处理
月底翻单子算账                系统自动算应付
付完款也不知道核销了哪笔       明确核销每张入库单

配图 2:采购流程中的 12 个单据



阶段 单据 关键作用
询价 采购询价单 留比价记录
下单 采购订单 跟供应商的约定
跟单 在途追踪记录 进度管理
收货 收货单 实收 vs 应到
入库 采购入库单 库存 + 应付变动
质检 质检单 合格 vs 不合格
退货(如有) 采购退货单 反向冲销
折让(如有) 折让单 价格调整
对账 对账单 月度对清
付款 付款单 资金流出
核销 核销记录 应付清零
评价 供应商评价单 长期管理

三种"省事"做法的代价

省事一:不询价、只找熟人

短期省事:省 10 分钟电话。 长期代价:每年多花 5-10% 的采购成本。

省事二:不验质、全收

短期省事:省半小时验货。 长期代价:次品流入库存 → 卖给客户 → 投诉 / 退货 / 失信。

省事三:不对账、按感觉付

短期省事:少做一份月报。 长期代价:重复付款、漏付、应付混乱。


一个进阶动作:供应商评分

每季度给每家供应商打分——

维度 满分
价格竞争力 20
交货及时率 20
质量合格率 20
售后响应 15
账期友好度 15
合作灵活度 10

80 分以上 → 核心供应商,加大份额 60-80 → 备选,维持 60 以下 → 淘汰 或限期整改

很多老板"用熟不用生"——但熟不等于好。 有数据评分,才能客观换血。


一份「采购采访清单」,老板每季度问一次自己

打印贴在办公室:

□ 本季度采购单是否都做过比价?
□ 单家供应商占比是否超过 50%?
□ 是否有新增 1-2 家备选供应商?
□ 收货差异率是否在 1% 以内?
□ 月度对账是否每月按时完成?
□ 付款核销是否清晰?
□ 是否有滞留 6 个月以上未核销的应付?
□ 供应商评分是否完成?

打 ✗ 的越多,采购管理就越乱。


老韩的新流程

老韩规范完后,让小刘必须做到:

  • 每次询价至少 3 家
  • 单家供应商占比不超过 40%
  • 收货必须双人验收
  • 月初前 5 天完成所有供应商对账

6 个月后的成效:

指标 之前 之后
平均采购成本 100% 92.5%(降 7.5%)
收货差异 / 错单 月均 8 起 月均 1 起
单家依赖度 62% 33%
月度对账完成率 60% 100%

按 1500 万采购额算,7.5% 就是 100 多万的成本节约

他给小刘加了工资,仍然净省了 80 万


三道自检题

  1. 你最近 10 笔采购,有几笔是只问了一家供应商的?

    • 超过 5 笔 → 比价制度形同虚设
  2. 你的收货员有没有"实收 vs 应到"差异记录?

    • 没有 → 索赔无据
  3. 你每月对账日固定吗?是否所有供应商都按时对完?

    • 不固定 → 应付账户一定有混乱

结尾

采购这件事,是老板"最爱当甩手掌柜"的环节—— 也是最容易暗中流失利润的环节。

老韩现在每周一早上做一件事: 打开系统,看上周所有采购单的"3 家比价记录是否齐全"。

他说:

标准动作不是束缚,是兜底。 当所有事情都按规矩走时,老板才能真的睡得着觉。


留个问题给你:

你的店里,采购员一个人能决定多少金额的单?超过多少需要老板审批?欢迎留言。


下一篇预告:《销售流程标准动作:报价 → 订单 → 发货 → 回款》——卖货这一边,也有自己的标准动作清单。
